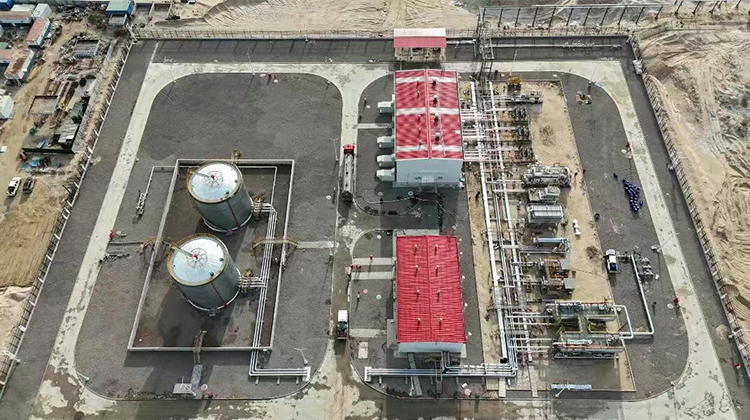

新疆油田达13转油站及配套工程顺利投产

11月25日,由中油(新疆)工程油建分公司承建的新疆油田达13井区转油站及配套工程历经72小时投产运行,系统运行平稳,各项参数指标均达到设计要求,标志着该工程成功投产。
该工程的建设实现了玛湖油田达13井区油气密闭集输全覆盖,彻底解决传统拉油模式的资源浪费与环境污染问题。工程投运后,将大幅缩短井区油气集输半径,降低运行能耗与管理成本,是新疆油田提质增效、稳产上产的关键举措,更是推动油气开发绿色转型的实践写照,为玛湖油田储量向产量高效转化提供坚实支撑。
该工程包括转油站、变电站、转输线及道路四项独立工程,其中转油站转输规模四十万吨吨每年,伴生气增压规模十万立方米每天,包含原油转输系统、伴生气增压系统、消防系统、供电系统。自2025年5月16日开工建设,2025年11月25日正式投产使用,历时194天,顺利实现当年设计、当年施工,当年投产使用的高效目标。
项目建设过程中,项目部始终坚持“设计与施工深度融合、高效协同”的管理原则,为项目顺利实施提供保障。一是项目建设与设计深度融合,实现项目建设高效协同推进。在项目启动阶段,项目部提前介入设计环节,结合现场施工条件、工艺可行性参与方案论证,提前化解管线布局、工序衔接等潜在冲突。项目建设期间,在项目部的积极推动下,由施工单位牵头建立联合协调小组,施工中发现的设计疑问、现场条件变化等问题快速响应解决,确保设计变更、技术要求与施工反馈高效流转,大幅降低图纸变更率。同时,推进设计人员驻场指导、施工项目部与设计人员实时反馈的联动模式,确保“疑难杂症”高效处置。通过以上措施,该项目设计变更减少20%以上,采购周期缩短10%,施工效率提升15%。
二是数智技术深度赋能,打造智能施工样板。项目部积极推进BIM建模技术的实战应用,大幅度提高项目施工管理效率,对30公里原油管道、43公里天然气转输管道等关键工序,采用焊口二维码追溯等手段,确保施工全过程可管可溯。同时搭建新疆油田“智慧化”管理工地,通过安装智能球型摄像机、人脸识别门禁系统等设施,实现对站区的全覆盖监控,提升公司数字化、智能化管理水平。
三是网格化责任管控,多元激励机制。项目部将施工区域划分为多个责任区域,明确"区长"负责制,建立"日检查、周评比、月考核"机制。推行"流动红旗竞赛"和"积分超市"激励制度,激发全员“比、拼、抢”的饱满工作热情,让项目全员树立"人人肩上有担子,个个心中有责任"的工作目标。
四是安全管理不留死角,筑牢安全防线。项目部安全管理横向到边、纵向到底,严格要求作业机组每日结合作业环境、作业内容等动态识别作业风险,认真落实工作前安全分析 (JSA)和机组班前安全讲话制度,采用全员参与、人人讲、轮流讲的方式,确保工作前安全分析切合现场实际,分析准确,措施得当。在机组“每日安全风险提示牌”进行作业风险告知,针对高风险作业明确负责人,并进行公示。同时对检查工作采取日常巡回检查和专项检查相结合的方式,对发现问题下发隐患整改通知单并跟踪闭合。每月底组织开展月度HSE考核,形成月度考核报告。真正做到安全管理无盲区、无死角,用严实举措筑牢项目施工建设的安全坚固屏障,实现安全生产零事故。
项目部负责人表示:该项目的成功投产,已形成可复制、可推广的施工管理经验。后续,施工项目团队将以实干担当诠释铁军精神,当好新疆油田地面建设的“顶梁柱”。
